张家界首座500千伏变电站6月投产

2024-05-06 13:54:10来源:湖南日报/毛锦伟 沈丽花阅读:0标签: 张家界  变电站  湖南  机械  创新

文章导读
张家界首座500千伏变电站6月投产,湖南送变电“机械化施工”持续创新攻关。...

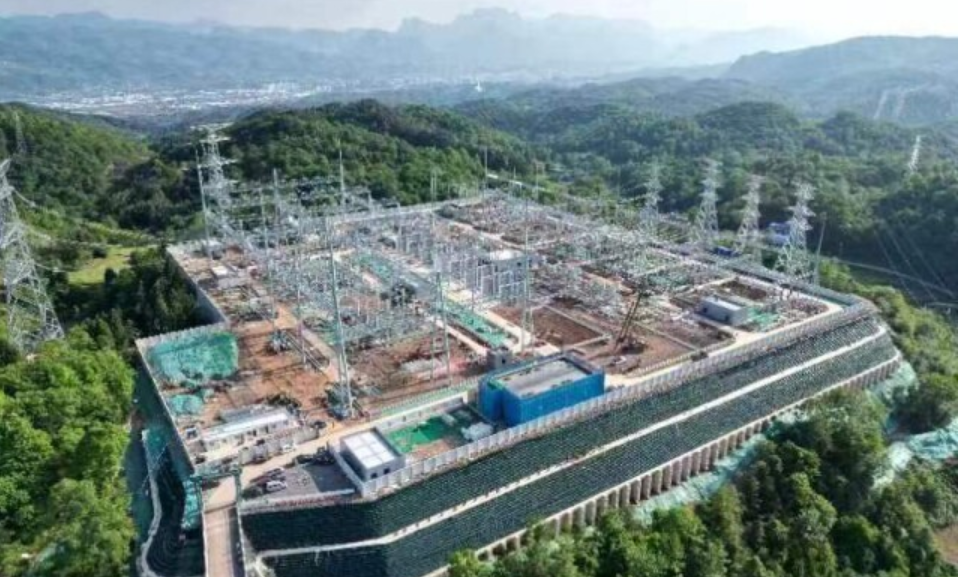

(张家界500千伏变电站工程航拍全景。毛锦伟摄)

湘西地区电力迎峰度夏将再添利器。5月5日,张家界500千伏变电站新建工程施工现场,湖南送变电工程有限公司200余名施工人员奋战一线,项目迎来电气施工高峰期,预计6月30日投产送电。

张家界500千伏变电站工程是张家界市首座500千伏变电站、湖南电网500千伏骨干网架关键项目,也是湘西北电网的重要组成部分,对张家界市经济社会发展具有重要意义。

张家界素有“地无三尺平,天无三日晴”之称。该工程毗邻张家界国家级森林公园,站址地势高差大,最大高差约41米,原始边坡孤石林立,属于岩溶强发育地段,是典型的喀斯特地貌,地质条件极为复杂。目前正值雨季,工程所在地天气情况多变,现场施工难度增大。

为克服重重困难,湖南送变电以“科技创新”作为“核心驱动力”,在现场成立“创新攻坚”小组,围绕“机械化施工”进行创新攻关,创建以“大型凿岩机”为主体的“1+4+1”模式,形成了“机械化施工、流水化作业”的挖填方生产线。每日投入4组挖方单元,可完成3000方挖方量,高效破坚石。

“机械化施工的推广应用有效缩短了土石方施工等重点工序施工周期,效率是普通中型机械2.5至4.5倍。”该工程项目负责人、四级工匠杨江林介绍。

同时,该工程大量应用“新工艺、新材料、新技术、新设备”,从施工方法及控制要点方面创新改良,首次在变电站构支架基础施工中应用地螺直埋式墩基础,较以往施工方法效率提升2倍。在全站投入使用装配式围墙、预制电缆沟等预制成品,有效减少湿作业时长,提高施工组织效率。应用钢丝复合消防管等新型材料,简化现场施工工序。

点赞 (1)

发表评论

评论列表(条)

    热门文章
    日榜 周榜
    1 湖南省澧阳平原灌区续建配套与现代化改

    3月30日上午,湖南省澧阳平原灌区续建配套与现代化改造工程在常德市澧县开工建设。...

    2 沅水桃源枢纽二线船闸工程一季度投资完

    项目建成后,将有助于补齐湖南省水运基础设施短板。...

    1 湖南省澧阳平原灌区续建配套与现代化改

    3月30日上午,湖南省澧阳平原灌区续建配套与现代化改造工程在常德市澧县开工建设。...

    2 沅水桃源枢纽二线船闸工程一季度投资完

    项目建成后,将有助于补齐湖南省水运基础设施短板。...

    3 龙井头特大桥顺利合龙 邵永铁路项目取得

    3月26日,邵永铁路项目全线关键控制性工程——龙井头特大桥连续梁顺利合龙。...

    4 江干高速中轴大道互通项目开工 建成后长

    近日,长沙黄花国际机场T3航站楼关键配套工程——江干高速中轴大道互通项目正式开工。...

    5 湖南再添东西向出省通道:浏株高速串起

    该项目建成后,将进一步拓展湖南向东连接江西的出省通道。...

    6 35个项目超6亿元资金,湖南公示一批拟申

    3月26日,湖南省发展改革委发布公告,公示拟申报社会服务设施支持工程2026年中央预算内投资...

    7 春假衔接清明假期拉长出游半径,长沙机

    2026年,“春秋假”首次写入政府工作报告。...

    8 夏航季航班计划3月29日起执行 湖南航空新

    目前,湖南航空2026年夏航季航班机票已上线销售。...

    9 黔吉铁路项目建议书正式获批!湘西将新

    3月24日,国家发展和改革委员会网站信息显示,新建黔江至吉首铁路项目建议书已于近期获批...

    10 规模越大管得越严 资本流转林地 湖南分

    这一制度设计直指林地流转中的监管痛点。...

    头条 | 湖湘 | 公司 | 人物 | 产经 | 国际 | 军事 | 范儿 |

    潇湘头条-观察者!发现者!报道者! 备案号:京ICP备19034325号-1
